中铁二十三局电务公司展开冬季会战促在建工程圆满收官
铁路一线 2015-12-08 17:13:32 186浏览 作者:项楠“三九”将至,地处严寒地区的白阿、长白、齐富、滨洲电气化迁改等多项工程进入了一年中最为关键的收官阶段。中铁二十三局集团电务公司以安全生产防护、现场质量掌控、工期有效推进为抓手,启动了“抢进度、保安全、保质量”的冬季施工会战,确保今年施工生产各项任务指标的顺利完成。
从电务公司在建工程项目多在东北的沈、哈两局实际出发,为抓好冬季施工,该公司精心筹划,采取有效措施,确保会战中做到“三个到位”:
确保安全到位。公司制定下发了《关于认真做好冬季安全生产工作的通知》,从加强施工重点的防控、完善安全生产措施、开展冬季施工安全生产知识的宣传、教育、培训等多个方面入手,全面提高作业人员安全防范意识和安全操作技能,为有序开展冬施工工作做好安全保障。
确保质量到位。公司要求各项目部在工程管理上,要严格按照“三检查、二坚持、一过硬”(即自检、互检、复检;坚持按图施工,坚持按规范施工;质量过硬)的原则进行施工,做到思想到位、责任到人。对质量管理采取攻通并创优良、上水平,将质量隐患消灭在施工过程的萌芽中,对每一道工序都进行验收,保证工程质量。
确保进度到位。公司要求各项目责任人要深入施工现场一线,把现场管理当作重点工作来抓,要全面把握工程进度,优化施工方案,及时增加施工人员和机械、提高工作效率,不断加快工程进度,确保工程项目又好又快推进。
该公司所属各项目部积极采取相应措施,迅速掀起了冬施大干高潮。位于长春的长白三电迁改工程,遭遇连日的大雪突袭,为保证顺利完成年度工程的收尾,项目经理邹志武带领项目管理的团队对重点环节进行部署,加强对现场施工的安全管控,公司党委书记池洪旗也来项目部为员工提振士气。尽管严寒大雪天气带来了诸多不便,使施工难度加大,但施工人员依然冒着风雪进行作业,保证了施工进度有序推进。到目前为止,长白铁路扩能改造工程三电迁改工程完成通讯光缆 183处,电缆42处,信号专业敷设电缆 82公里、架空线路 27.25公里、10kv电缆线路393处,电力专业的线路迁改部分已经全部完成,推进速度大大超过了预期,受到了业主单位的好评。

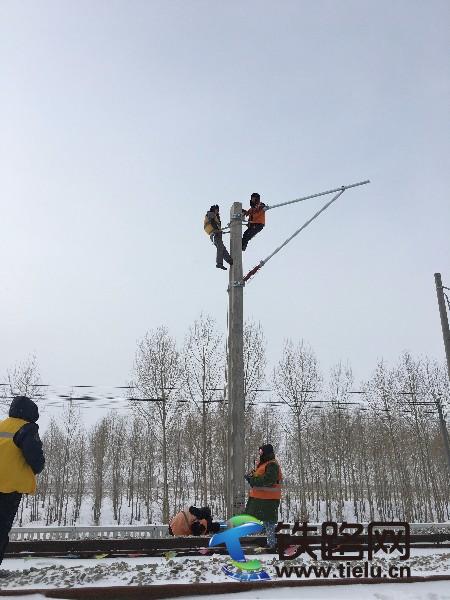

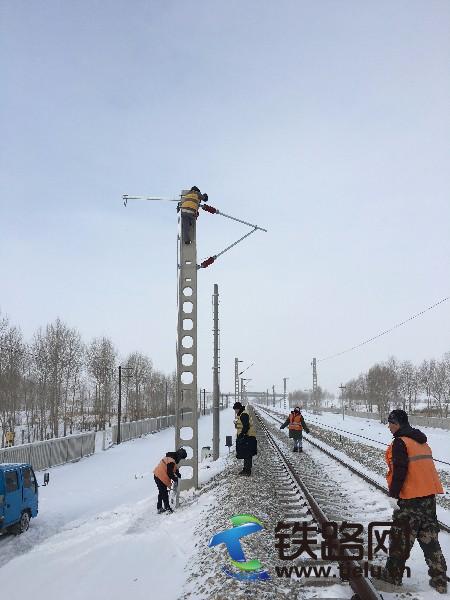

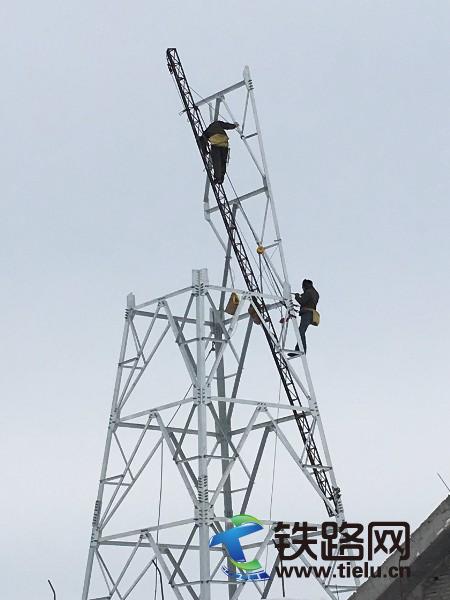

在离长春不远的白阿三电迁改工程也遭遇了严寒天气侵袭,负责施工的白阿项目部通号二项目分部的员工不畏严寒,在寒风呼啸的高空进行作业,保证铁塔组立工作的正常进行;电气化项目分部的员工在大雪的不利条件下,依然保证施工的组织有序、质量安全可控。从接触网基坑开挖、支柱组立、横卧板安装、腕臂安装一直到回流线架设,每个环节的施工质量都力求做到优质,前来进行检查的长春供电段的汲段长在观摩了回流线架设施工后,对白阿项目部电气化专业的施工水平给予了充分肯定。
据了解,在公司的统筹安排下,目前牡绥铁路、滨州电气化改造、齐富二线、通辽等工程项目也在全力推进,力争为明年的施工打下良好基础,通号一、通号四负责施工的嫩林线松树林至漠河间内的电码化工程已经进入交工前调试,期待完美收官。
