中铁十五局六公司兰新项目乌南站AT36变电所施工进展顺利

铁路一线   2015-07-03 16:45:10  193浏览 作者:李红 郭刚 何章毅

中国铁建中铁十五局集团六公司兰新项目部所施工的乌鲁木齐南站AT36变电所是距离乌鲁木齐南客运站最近的AT变电所,位于高铁线路和普铁线路之间,建成后将进行变压对站线铁路的接触网供电。

该变电所施工邻近运营线路,要求工期2个半月,风险等级高,施工任务重。项目领导把施工安全放到头等重要位置,全力确保两大既有线的行车安全,提前勘察施工现场,制订完善的施工计划,对施工人员进行岗前培训,合格后方能发放上岗证和施工服装,施工前做到提前与路局各配合单位签订安全协议及配合通知书,有计划有组织进行施工。

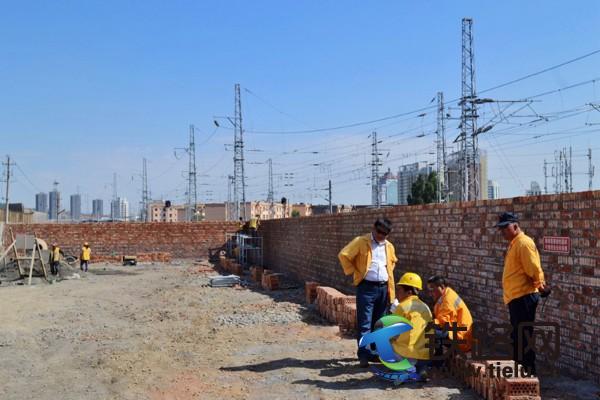

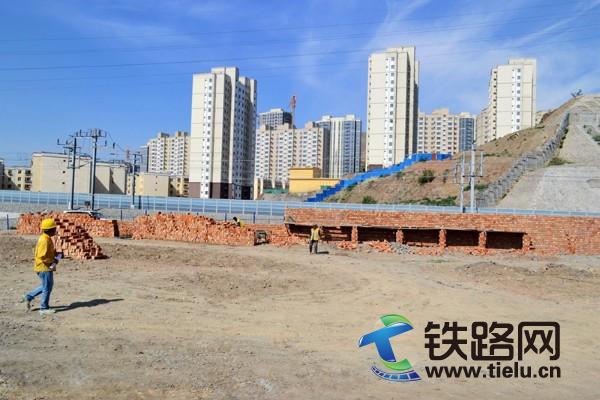

6月10日该变电所正式开工,工务段、供电段等配合单位及监理到场进行现场监督,并按要求采用金属接触网防护栅栏对施工场地进行临时防护,防护设置完成后再进行施工。一是砌围墙,围墙砌好后拆除临时防护,后在围墙内进行房屋土建及变电设备施工。整个变电所占地1650平方米,围墙长55米宽30米,围墙下有0.65米高0.4米宽的C25混泥土基础;围墙采用砖砌清水墙,围墙高2.5米,其中顶部的0.2米是砖砌压顶的滚轮刺丝。二是平整变电所1650平米的场地和浇筑170米基矗三是施工变电所房屋,该房屋是单层的砖混结构,层高5.45米,长13.34米,宽4.64米,建筑面积约61.9平方米。其中分为1个约14平米的检修室和1个约47.9平米的控制室。

近日,在各配合单位及监理的共同配合下,该项目顺利完成了变电所房屋基础的开挖,下一步便是基坑验槽,地基承载力和压实系数的实验,剩余的房屋建设装修,场地附属和变电设备安装,不久后也将按计划进行施工。目前,各项施工正按计划有条不紊的正常进行。(李红 郭刚 何章毅  余绍明)
