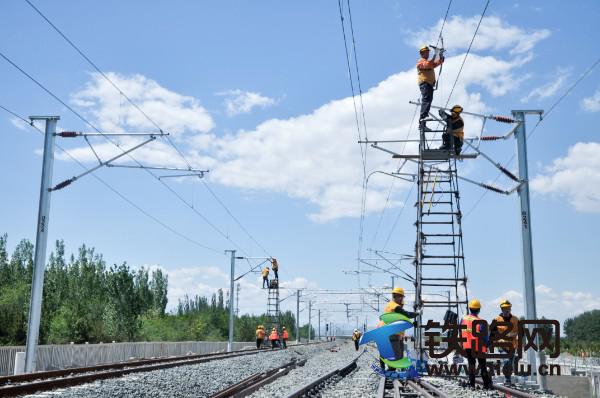

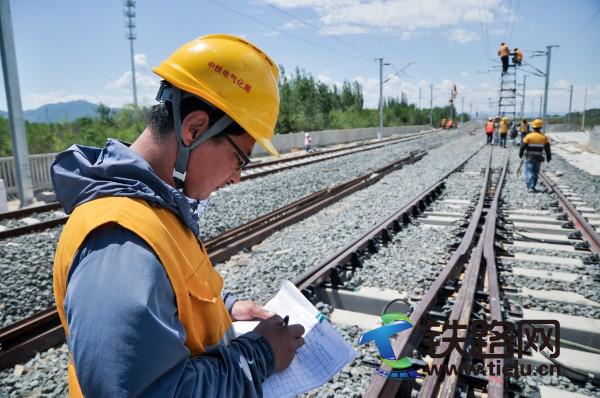

铁路一线 2020-05-27 21:36:45 242浏览 作者:李向奥 段萌萌 尚兴辉2020年5月26日至27日,由中铁电气化局北京电气化工程有限公司参与建设的京张高铁配套支线工程——延庆支线近日顺利完成接触网静态验收工作,验收结果均符合设计要求、满足精品工程质量标准,为下阶段接触网全线送电、热滑试验顺利进行提供了先决条件。
延庆支线作为京张高铁工程建设一部分,从京张高铁东花园站、八达岭长城站之间引出,直达北京市延庆区,设延庆1座车站,隶属京张高铁配套支线工程,全长9.35公里,设计最高速度160公里/小时。此次验收工作由北京铁路局供电段组织各相关单位共同参与进行,验收结束后,将为延庆支线全线送电奠定基础!
中铁电气化局北京电气化工程有限公司主要负责延庆支线电力、牵引供电等工程施工。主要工作量有:10kV贯通电缆敷设98.85条公里,区间箱变2座,箱式电抗器1座,低压电缆敷设4.5公里,投光灯塔1座;新建延庆分区所1座,接触网架设25.075条公里。
面对今年疫情带来的不利影响,为确保延庆支线施工有序向前推进,中铁电气化局京张四电集成电气化项目部,根据现场实际情况及时调整施组安排,迅速建立施工人员详细信息台账,严格落实“施工有防护、出入有门禁、驻地有消毒、体温有监测”的四有制度,并编制下发《复工复产具体实施方案》和《疫情防控应急预案》等文件,为快速推进延庆支线各项施工奠定了坚实基础!
据了解,京张高铁延庆支线预计6月底具备开通条件,届时,旅客从北京北站首发可直达延庆区,中途不需要换乘。随着交通条件的改善,将进一步拉动延庆地区中关村延庆园等产业的发展,同时也将为连接2022年北京冬奥会延庆赛区提供有力交通保障。
