新建郑州-机场城际铁路电力首台箱式变电站 吊装就位
铁路资讯 2015-07-29 15:54:59 207浏览 作者:张朱迪7月28日下午4点,烈日炎炎,暑气蒸人,38℃高温下,新建郑州-机场城际铁路首台箱式变电站顺利吊装就位。

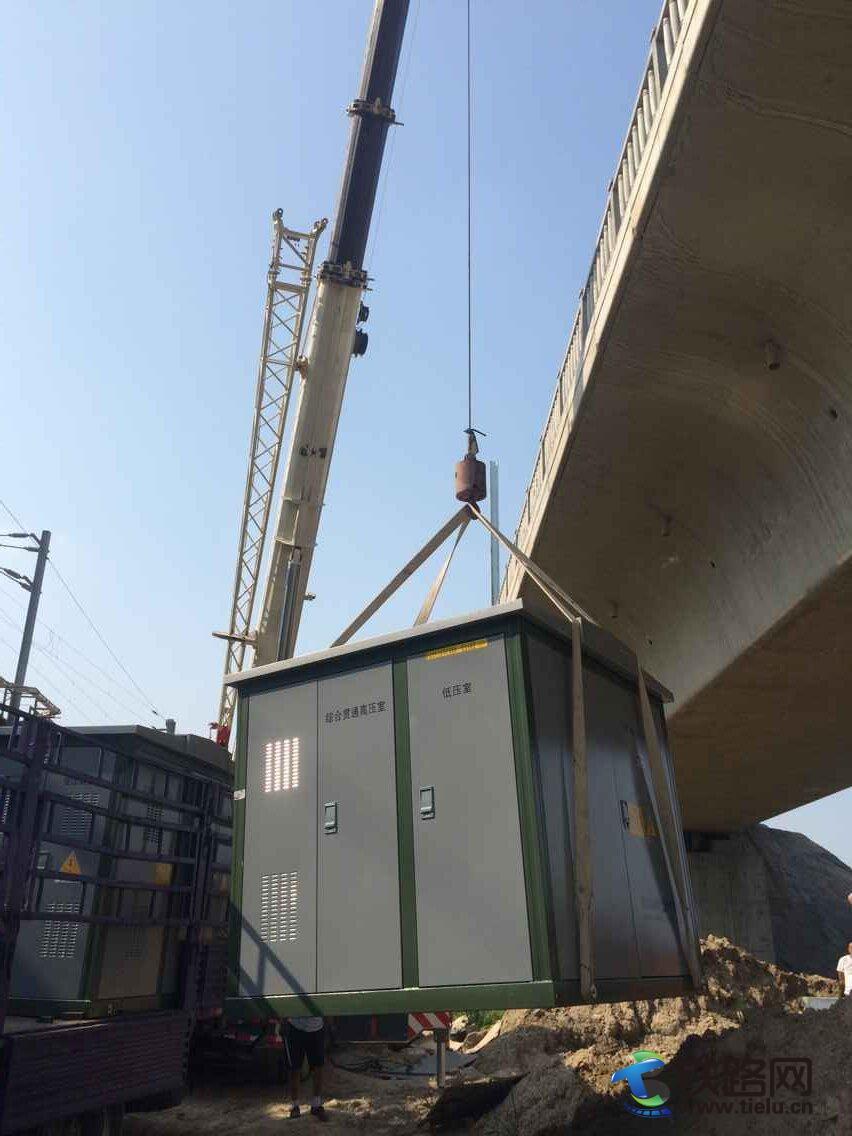

该箱式变电站位于郑州东站至经开区间,箱变长4.1米,宽2.5米,高2.3米,重4.5吨。工程技术人员和吊车公司技术人员现场调查测量,根据箱变安装位置、大小尺寸、重量以及现场情况确定吊车站车位置,依据吊车其中特性曲线,经过1个多小时的吊装作业,顺利将首台箱式变电站吊装完成。
室外电力设备施工的首项重点工序就是箱式变电站的安装,箱变体积庞大,运输吊装困难。全线箱式变电站共13座,郑机电力变电工区在完善的安全保护措施前提下,根据每台箱变的具体位置制定了详细的运输、吊装方案,确保每台箱式变压器顺利就位。
