在火药桶上大挪移——中铁二十一局昌赣12标电务电化分部赣州飞翔大道天然气管道迁改纪实
铁路资讯 2017-08-16 13:47:46 215浏览 作者:王孚·江西昌赣客专建设如火如荼……。然而,一道134米长的天然气管道,像一个长长的“火药桶”一样,横亘在建设者面前,管道迁改迫在眉睫。为了圆赣南革命老区客家人的高铁梦,中铁二十一局的建设者,发扬“红军精神”,上演了一套在“火药桶”上大挪移的精湛武功。——采访题记
在“火药桶”上大挪移
——中铁二十一局昌赣12标电务电化分部干燥飞翔大道天然气管道迁改纪实
□孙万平 徐志刚 王孚
乾坤大挪移,是金庸老先生在《倚天屠龙记》中,吸取道家哲学思想,为武侠爱好者描述的一门独创武学,为张无忌量身定做设计的一门最厉害的武功;其中较厉害的功夫就是“牵引挪移敌劲”。现如今,中铁二十一局昌赣客专建设者,也为自己量身定做了一套厉害武功,在火药桶上大挪移……。
火药桶赫然在前
随着国家经济的稳健发展,城际铁路建设也十分迅猛。但由于早前立体交通统筹战略布局的原因,没有给城际铁路和市政建设预留足够的建设空间,为迅猛发展的城际铁路建设,带来了重重困难。
江西赣州,正在建设的昌赣客专工程,也遇到了类似的“尴尬”事情。中铁二十一局承建的昌赣客专12标管段,在修建到赣州经济开发区飞翔路段时,一条埋地在役DN400“次高压”天然气管线,赫然出现在必经之路上,阻断了赣州段的高铁施工。根据国家有关现行规定,绝对不允许天然气管线下穿高铁路基。因此,如果不挪走这条天然气管线,铁路施工就无法继续推进。
虽然赣州市政府和赣州深圳燃气有限公司,对昌赣客专建设表示鼎力支持和愿意迁改,但无奈这条管线是赣州市供气主线路,事关赣州市几十万居民和数十家企业的生产、生活用气。一旦停气,必定导致城市生产和生活秩序不稳定,甚至会引发一系列难以想象的不良后果。
联袂合作玩转“太极”
为全力支持昌赣客专高速铁路建设,赣州深燃天然气有限公司决定,务必将占压的天然气管线进行“龙摆尾”式的挪移迁改;主要迁改段旧管线长134米,新建绕道管线长1.9公里。
设计技术图纸很快就出来了。但由于这段天然气管道是“不停气带压”迁改,施工形同在“火药桶”上作业。“如果不是特种专业施工队伍,要顺利完成这样的‘高危高险高难’迁改,几乎是根本不可能的事。”一位来自甘肃兰州的技术员如是说。
在深圳燃气公司有关工程技术人员的建议推荐下,负责该段迁改的中铁二十一局昌赣客专12标电务电化分部,很快就与中石油管道局工程有限公司维抢修分公司达成了合作协议。
这是一家以管道维抢修技术服务与应急抢险特种专业化公司,主打业务以管道应急抢险作业、管道带压开孔、封堵作业、管道高新技术研发为主体业务为主;可以在不停气带高压的情况下,进行主体管线挪移迁改……;是由国家安全监管总局挂牌的危险化学品和油气管道应急救援基地,被列为国家油气管道应急救援基地。
有消息说,该公司曾参与“5·12汶川大地震”、“8·12天津滨海新区爆炸事故”和“12·20深圳山体滑坡事故”紧急救援,尤其是管道维抢修专利技术,在抢险中发挥了巨大作用,解决并排除了很多高风险隐患。
为确保赣州市民正常用气,三家公司决定采用“双侧四封”不停输封堵工艺,完成新旧管线的“动火连头”作业。施工内容包含管材、管件采购,土方施工,新管线安装,不停输带压封堵,新旧管线动火连头,旧管线拆除。
战连晴高温酷暑 大挪移不怕吃苦
强强合作,三家联手“上线”了。经过详细勘察和缜密策划后,决定先铺设绕道的新管线,再采用“双测四封不停输封堵”工艺;在旧管线上进行开孔封堵,将新管线在铁路两侧,分别与旧管线进行动火连头,从而达到挪移改线目的的优化方案。
施工方案报批业主昌九公司核准后,电务电化分部和维抢修公司很快派出了精英施工队伍赶赴施工现常施工前准备、现场勘察交桩、30多名专业人员,12台套机具按工序入常作业坑开挖等工作,也迅速有序开展起来。
“今年的夏天热的不科学。”——此话并非黄口白牙的幽默调侃,而是实实在在的“不科学”。此时的江西赣南,早已是30~34℃的连晴“桑拿”天气;在户外多停留一会,也会满身大汗。
滚烫的赣南红土,似乎有意为难、折磨、考验,来这里施展“乾坤大挪移”武功的现代“张无忌”。
7月4日,赣州白云滚滚,气温28~33℃,再现新一轮的连晴高温酷暑天气。7月17日、21日、26日,气温高达36~39℃。“截止到7月31日,连晴高温28天,天天都是红火大太阳,热得几乎要冒烟了;偶尔还要来点雷阵雨,老天爷真是要把人折腾得要死。”一位来自甘肃兰州的现场技术员如是说。
但这些维抢修的焊工技师们,却依然要穿着较厚的专业劳保工服;从头看到脚,从脚看到头,他们更像拆除炸弹的特种兵一样;咬着牙在深深的沟槽中弯腰半蹲着,甚至有时还要横躺在泥土中焊接,猫着腰打磨法兰盘等作业……;时刻面临中暑的风险,他们经常是下工后,还要把鞋中的汗水倒出来。正所谓,高温高,没有我的斗志高。
为了避开正午的高温,建设者每天早晨天刚鱼肚白,就已经在工地干得正欢;天不见黑,绝对不放下手里的焊具……。
斗连阴高温多雨 大挪移稳操焊炬
就露天作业而言,连晴高温天气,总比连阴雨天好得多。进入五月底,老天突然耍起“小孩子脾气”,不给昌赣迁改建设者“作美”了。这下糟糕啦透顶了,赣州开始进入雨季。6月1日,烦人的“雨水君”突袭赣州,接连阴雨暴雨就是二十来天,而且是连阴高温天气。
刚好迁改绕道的这一段路基,原本就是搪屋村的一个大池塘;早前新建时,全部是异地换填土,填夯碾压而成的。几场暴雨后,施工现场变得异常的泥泞,甚至有点一片汪洋;高温多雨,给管道迁改施工带来前所未有的困难;管沟更是经常被雨水淹没,就连挖掘机也时常深陷泥潭动弹不得。
雨水,是焊接的最大“敌人”,尤其是这种特种管道焊接,技术工艺要求特别高;稍有麻痹疏忽,就可能留下“虚焊”隐患。但是,维抢修技师们主动作为,采取有效避雨和防虚焊的强硬措施,尽管在“雨水君”的百般刁难下,他们仍然顺利完成了1.9公里绕道新管道的焊接任务。检测结果显示,一级片比例高达95%,一次合格率达到100%,受到焊接检测单位技术权威的好评。
“心脏搭桥”极速雷霆 一百小时全部搞定
6月18日,电务电化分部基本完成飞翔大道天然气迁改节点任务,昌赣客专12标项目经理部以“施工组织安排合理,现场管理到位,施工期间严格按照节点要求,顺利完成施工任务”嘉奖,下发“绿牌”奖励。
7月25日,大暑后的第三天,绕道新管线全部顺利铺设完毕。迁改施工人员,终于搬出了他们的王牌设备——不停输开孔封堵机器。
7月26日上午6点许,随着绕行新管线第一道口打火开焊,昌赣客专飞翔大道下穿次高压燃气管线迁改工程,在凤岗镇搪屋村正式拉开序幕。
管道不停输封堵工艺施工,与铁路轨道大拨接打“人海战”不同,在人力资源配置上,讲究的是“简约化”,只需十几个技术娴熟的高手,通过一系列高科技设备,就可以精确、安全、快速完成“心脏搭桥”手术。

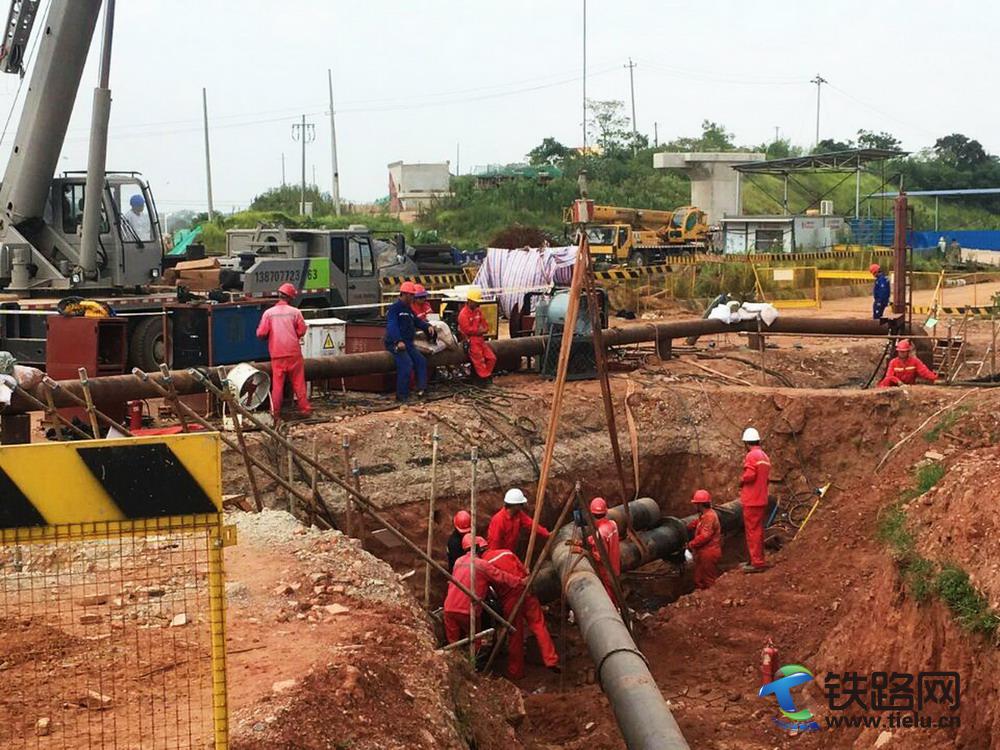

8月1日早上6点左右,不停输开孔封堵战役正式打响。笔者在现场看到,只见生龙活虎的工人们,把一件件不同规格的“异形连接组合装置(旁通三通)”等零部件,从货车上卸下,从工具箱中取出,并搬运到指定施工点……;这些能工巧匠,就像玩积木游戏一样,迅速把4台套机具组装起来,并摆开了“乾坤大挪移”的阵势。
随着管线三通工作台焊接安装完成后,开孔设备也随即组装完毕;按照施工工艺顺序,将依次在管道上进行开孔;然后将旁通管路安装在管线之上,保障这条“动脉”不停输安全运行,源源不断持续输送天然气。
8月6日早晨8点许,不停输封堵“点火”正式开始。
“10、9、8、7、6、5、4、3、2、11——随着现场施工负责人大声倒计时口令,只见“工程扁鹊”们同步运功“乾坤大挪移”,启动封堵设备,就像手术台上的“止血钳”一样,将原管道的主动脉截止阀封死,使天然气迅速改变路径,由“旧管”转向“新管”,直接改向通往旁路输送;新旧管道转换实现了“零停输”,安全顺利地打了一场在“火药桶”上大挪移的攻坚战。
截止8月15日凌晨9点, 134米旧管线已全部拆除;至此,赣州飞翔大道天然气管线“龙摆尾”大挪移迁改施工完美收官。

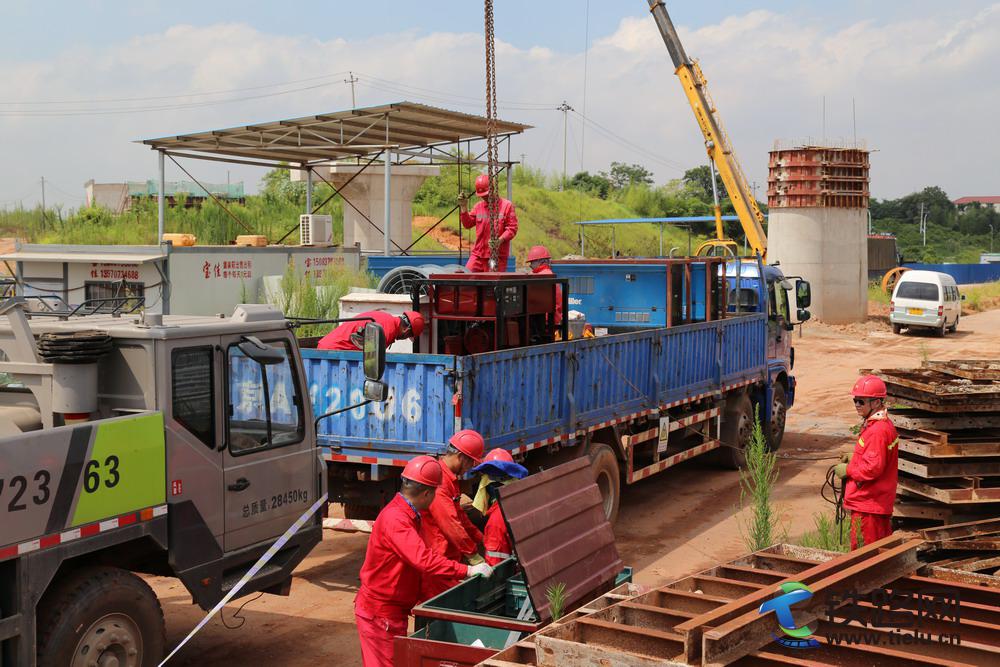

图1-顶着酷烈太阳吊装设备。
图2-在打着遮阳伞焊接管道。

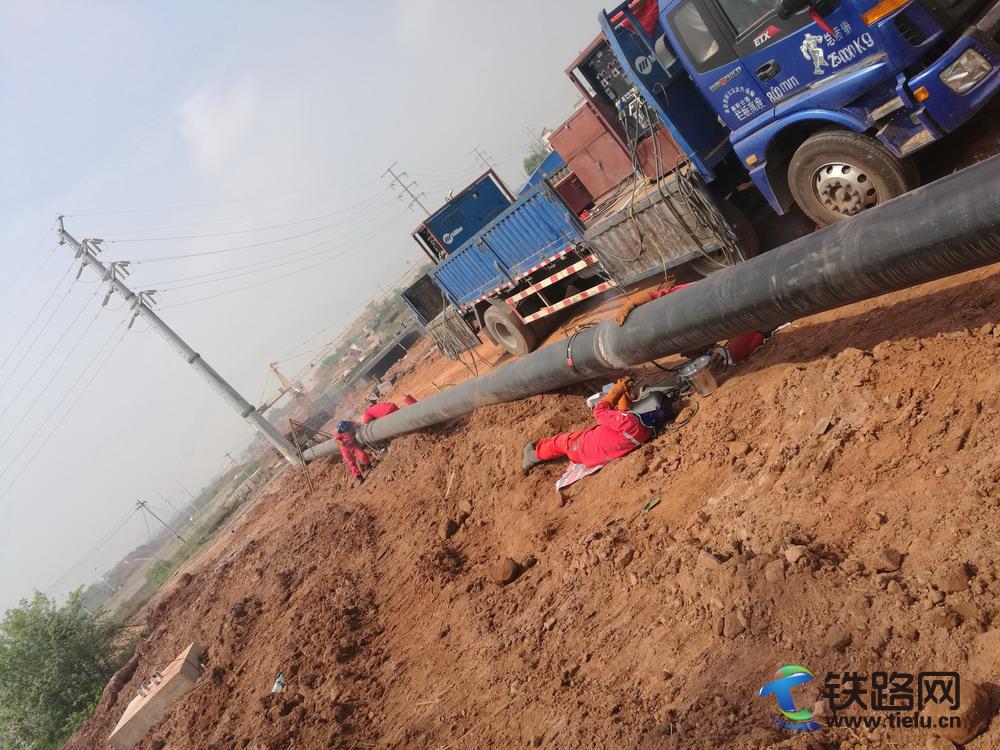

图3-躺在泥土中焊接管道。

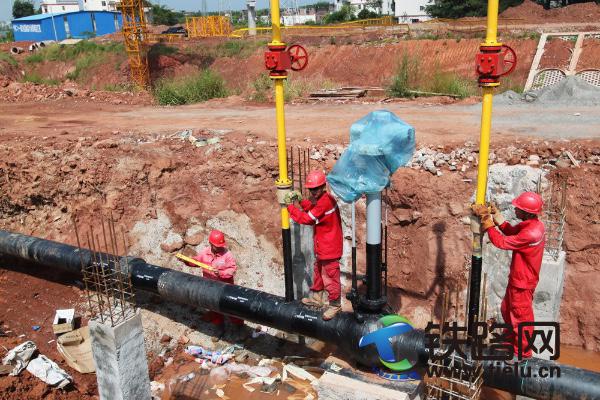

图4-顶着烈日检查新换管线。

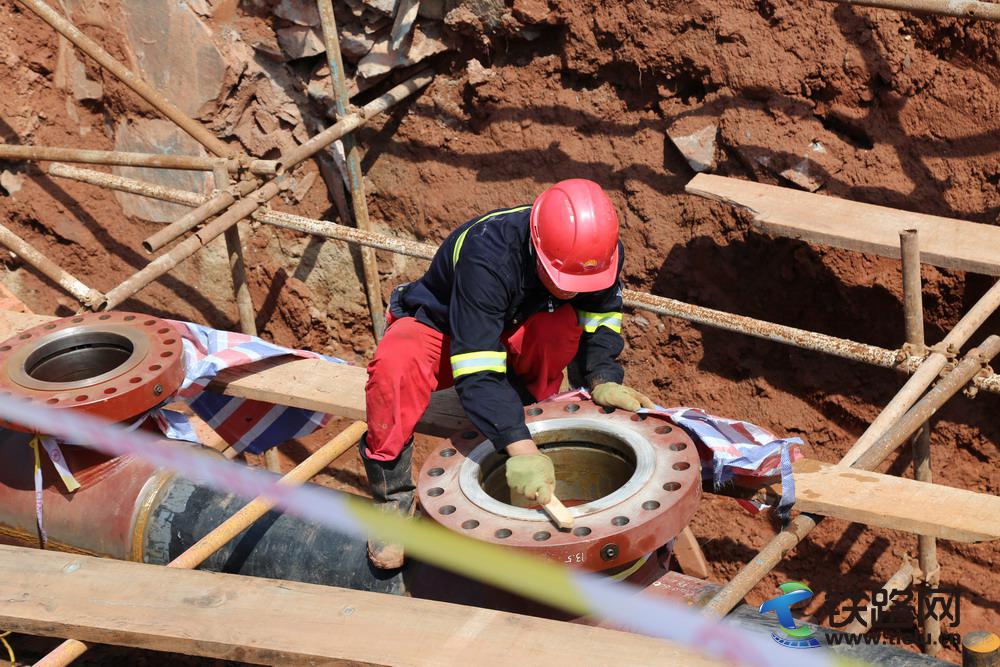

图5-冒着高温打磨新阀门接口盘面。
图6-开箱验裙“石榴裙”。
图7-不停输封堵“点火”施工现常
