大古水电站项目部挑灯夜战抢进度 加班加点赶工期

铁路资讯   2016-03-31 09:50:03  231浏览 作者: 李季潮

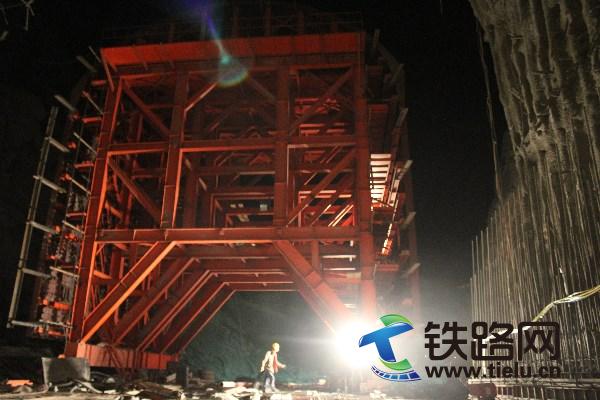

此时已是深夜9点30分,早春微风中带着丝丝寒意,然而大古水电站导流洞工地上却是另外一番热火朝天的场景,大古水电站导流洞Ⅱ标项目部全体施工人员正利用晚上时间,挑灯夜战。工地现场,多台大型机械也在不知疲倦地运转中。

受西藏地区“3.14”影响工地停炸药3天。加上底板基底围岩破碎清理难度较大,边墙修边支护进展较慢影响整个工期的进度。为了按时完工,施工方抓紧工序进程,合理安排工序,在关键工序环节甚至排专人进行盯控。

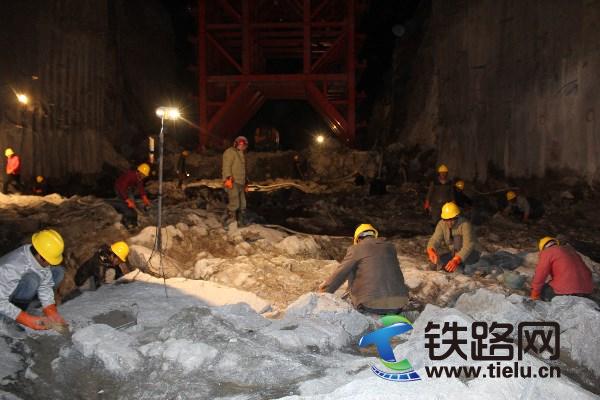

在清基这一块,增加清基人员,并对其进行培训指导,保证每名工友熟悉清基程序,掌握清基方法。现清基专业人员已上15人,月底将满足50人。

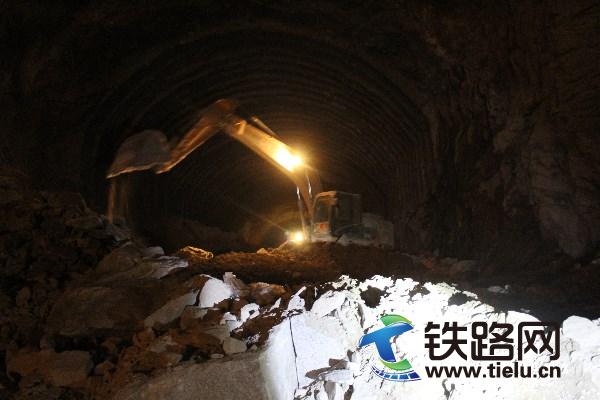

经过半个余月的努力,现导流洞洞口土石方明挖本月完成3000m3,其中土方本月完成1000m3占月计划5000m3的20%,开累完成52500m3。石方明挖本月完成2000m3占月计划30000m3的6.67%,石方明开累完成121000m3。临时砂石及砼生产系统本月临时砼生产系统已投入使用,剩余部分机械安装未完成,机械安装完成40%,累计完成90%。中层受塌方段影响暂未施工。
