中铁电气化局三公司承建的郑机城际铁路接触网工程进入上部作业阶段

铁路一线   2015-07-27 17:15:40  浏览 作者:冯玉国

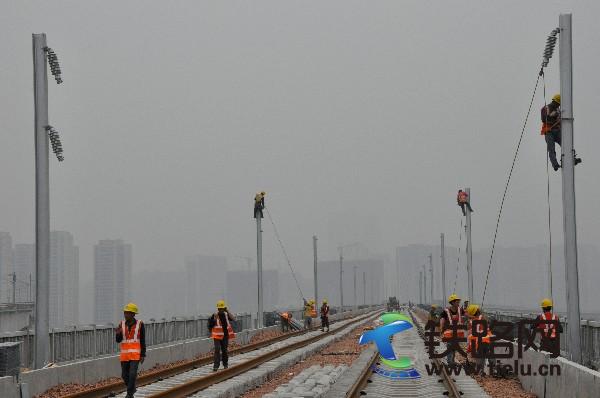

郑机线接触网参建人员进行上部安装作业 - 冯玉国摄影.jpg

7月27日,中铁电气化局三公司(以下简称“三公司”)承建的郑机城际铁路接触网工程施工现场一片繁忙景象,三公司五段(以下简称“五段”)员工冒着39℃高温的湿热天气正在进行接触网腕臂安装作业。进入7月下旬,郑机城际铁路接触网工程已经全面进入上部作业阶段。

自4月30日立起接触网“第一杆”以来,五段参建干部员工克服多专业交叉施工,协调工作复杂等多项困难,精心组织,昼夜施工,不断刷新施工记录。5月20日,单日立杆130根,创造了令人振奋的郑机速度,为上部作业创造良好条件。

为积极推进郑机城际铁路接触网工程建设,五段做到了四个到位:一是领导盯岗到位,党委书记席克服先后6次到郑机现场调研,指导施工生产;二是施工技术到位,五段委派工程技术部长马凯到郑机项目部蹲点驻守,及时处理现场难题;三是施工技术人员到位,五段从其他战线抽调精兵强将奔赴郑机,5月份,第四作业队17名员工到位,现有施工技术人员50人;四是安全教育到位,段安质部工程师刘艳丽对施工人员进行全员安全教育,到现场督导安全工作。
