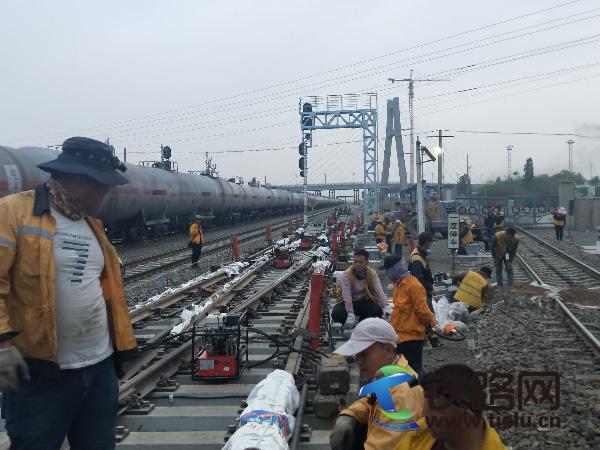

4月17日18时45分,经过参建人员218分钟的连续奋战,由中铁武汉电气化局城铁分公司信号项目部承建的浙能阿克苏热电有限公司纺织工业城热电厂铁路专用线工程阿克苏站信号新联锁倒接施工提前22分钟顺利开通。

浙能阿纺热电厂EPC项目专用线工程位于阿克苏纺织工业城,自南疆铁路阿克苏火车站东端咽喉引出,于工业城东北角处折向南,沿规划多浪路东侧引入热电厂设电厂站。新建线路全长约11.114km。

南疆线阿克苏站既有联锁道岔71组,14股道。本次接轨工程新增5组联锁道岔(复式交分道岔1组、单开道岔1组),信号机27架(新增调车信号机4架)。安装各类箱盒92个,开挖过道72组、敷设电缆32条/公里。拆除既有道岔1组。既有的6条股道由调车线改为到发线,更换出站信号机22架、进站信号机1架。新建电厂专用线接入阿克苏站,闭塞采用计轴自动办理。改建后阿克苏站共76组,14股道(含2条正线)。

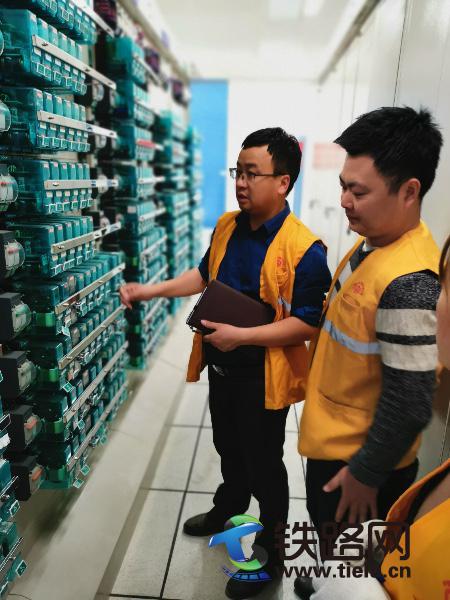

此次阿克苏站信号联锁倒接开通,由于是在既有站上进行扩容改造,涉及既有拆、改配线多并进行新增设备的接入、电源屏扩容及电源倒接、增加ZPW-2000A电码化及N+1修改、电源倒接、分散自律调度集中系统CTC3.0系统升级、进站信号机启用新灯桥,施工难度大、安全风险高。为确保圆满完成开通任务,城铁公司信号项目部高度重视,克服了工期紧、安全压力大、人员紧张等困难,抽调大量的精兵强将参与阿克苏站改施工,同时与乌鲁木齐铁路局集团公司库尔勒电务段、工务段、车务段等单位建立了良好的工作关系,制定了一系列施工保证措施:通过材料第三方检测来保项目的质量;通过优化施工方案,充分策划和利用好天窗点提前进行充分的新联锁设备挂联锁试验;对需拆、改的配线做好标记并进行详细交底等措施来保证项目的安全。成立了多个室内、外施工组,合理分工、密切配合,确保顺利倒接开通。

由中铁武汉电气化局城铁分公司信号项目部全体参建干部职工发扬团结协作、克难攻坚,圆满完成了阿克苏站扩能改造的各项开通任务,为浙能阿克苏热电有限公司纺织工业城热电厂铁路专用线工程EPC项目的建成投产提供了条件。赢得了中铁五院EPC工程总承包方、乌鲁木齐铁路局集团公司建设管理处的高度评价。再次展现了中铁武汉电气化局集团公司良好的企业品牌形象,为后续继续承揽阿克苏二期、三期、四期专用线工程奠定了坚实的基础!(姜汉高)
