中铁电气化局蒙华铁路四电3标首座箱变就位

铁路一线   2019-04-08 09:44:09  160浏览 作者:中铁电气化局蒙华铁路MHSD-3标三工区 刘武林

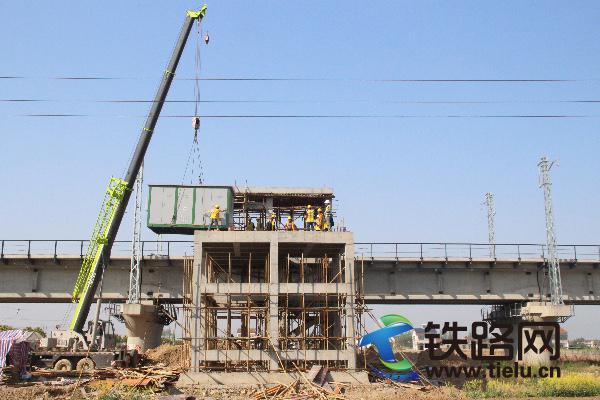

4月7日,中铁电气化局集团有限公司承建的蒙华铁路MHSD-3标电力工程首座箱变在DK1396+200高脚楼基站顺利吊装就位,拉开了电力工程室外设备安装的序幕,吹响了“决战蒙华保开通、创建精品立新功”大会战集结号,标志着蒙华铁路MHSD-3标站后电力工程全面进入设备安装阶段。

为满足荆楚地区百年洪水位要求,箱式变压器基站采用高脚楼形式抬高、基础位于高脚楼平台上。高脚楼箱变基础对高低压孔洞预留要求非常严格,中铁电气化局蒙华铁路MHSD-3标三工区与站前房建施工单位紧密配合,对高脚楼基础施工进行了实时盯控,确保预留孔洞精准无误,以满足后期高低压电缆引入的要求。

箱变安装是室外电力设备施工的一道重点工序。为确保箱变顺利吊装就位,中铁电气化局蒙华铁路MHSD-3标三工区工程部积极与设计单位对接,克服站前单位施工进度慢、设备运输和吊装难等不利因素,制定了详细的运输、吊装方案。同时,物资部积极协调厂家发货,在保证基础达到养护周期的情况下,顺利实现了厂家到货便一次性吊装到位。

7日下午,蒙华铁路MHSD-3标段三工区乘胜追击、一鼓作气、连续完成三台箱变就位安装,为实现全线4月底送电和7月初联调联试工期目标奠定了基础!

评论
    loading...
