中铁二十一局:兴泉铁路兴宁4标三分部基本完成主体施工任务

铁路一线   2018-09-24 22:39:42  浏览 作者:王孚 舒浩

本网江西石城9月24日讯 (王孚 舒浩) 劳动竞赛玩的是快干,你追我赶拼的是夺冠。截止9月23日, 中铁二十一局兴泉铁路兴宁4标项目三分部在中秋节前基本完成管内三电迁改、通信迁改、电力线架设、变配电安装等主体施工任务。

由参建电务电化公司组建的三分部,主要承担兴泉铁路兴宁4标项目管内59.3公里范围桥隧工程的施工用电和三电迁改等施工任务,管段横跨江西宁都县、石城县和福建宁化县。

该部主要工程量可分为三电迁改、通信迁改和变电送电三大板块。三电迁改33处,其中低压迁改27处、10千伏迁改7处、35千伏迁改1处、10千伏变台2处。通信迁改57条,其中大临线路87.18公里,10千伏石城大临线路25.12公里;35千伏宁化大临线路48.06公里。35千伏宁都大临线路14公里。送电板块,温坝线10千伏新增兴泉铁路琴江特大桥专变电力线、变压器安装、送电。宁化段10千伏临电工程3#、4#拌合站、省界隧道斜井、出口合计4处架线工程已完成并安全送电。琴江10千伏永临线路安装、送电。1#拌合站临电安装接入送电。省界隧道进口已安全送电。截止9月23日,三大板块的主体工程已基本完成,为两个线下分部提供了最完善的工程施工条件。

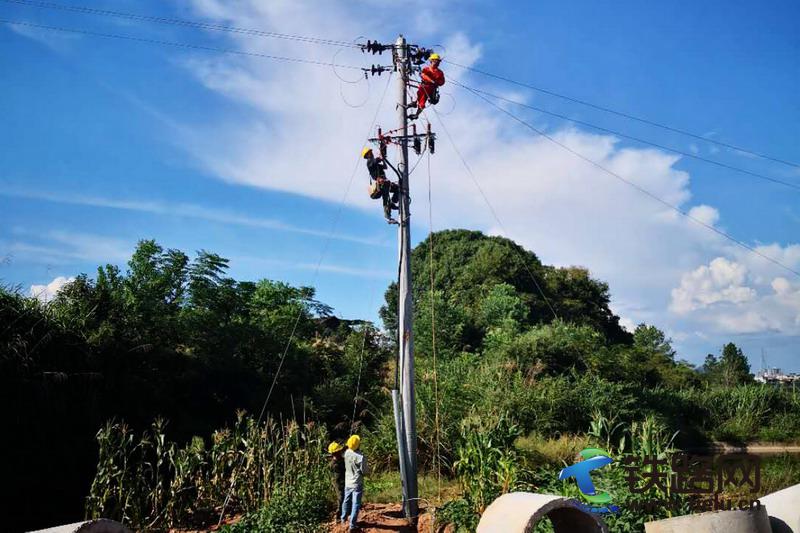

图1-工人攀高架线。

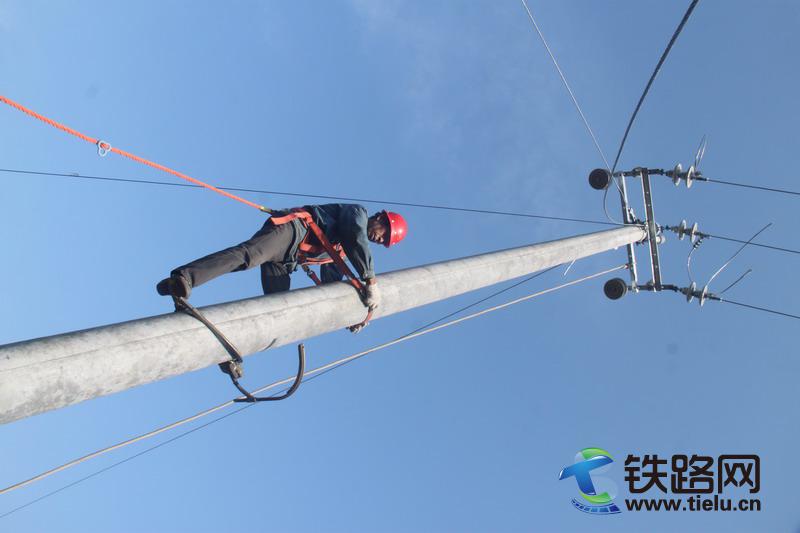

图2-工人在高空连线调试。

图3-工人在切割接头。

图4-黄家屋10KV改迁中。

图5-输变电设备投入运行。
