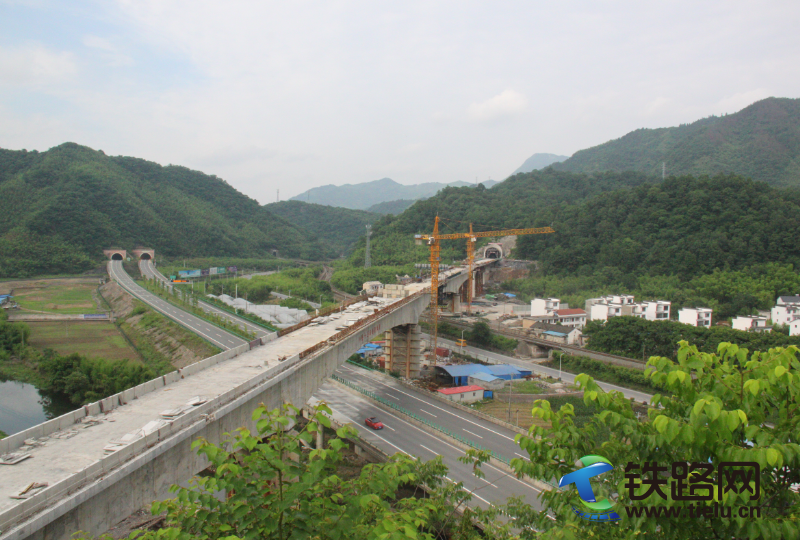

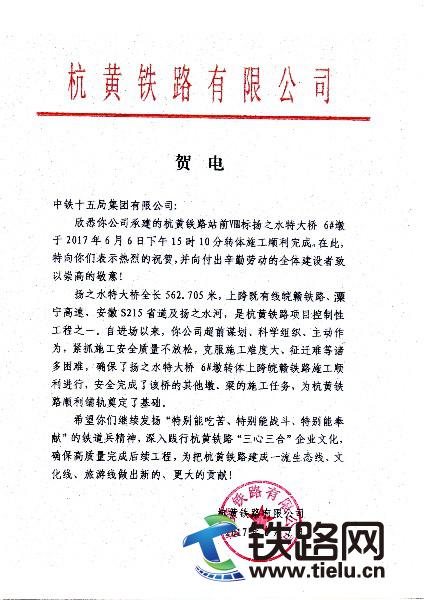

杭黄公司给中铁十五局杭黄项目扬之水特大桥转体成功发来贺电
铁路一线 2017-06-08 17:54:43 162浏览 作者:王立栋6月6日15点10分,中国铁建中铁十五局集团杭黄铁路项目施工的扬之水特大桥6#墩整体施工34分钟,36度完美转身,完成8343吨的梁体横跨皖赣铁路既有运营线、安徽S215省道,与5#、7#墩成功对接,顺利完成杭黄铁路线唯一的转体桥转体施工。为此,杭黄公司发来贺电表示祝贺。
扬之水特大桥位于安徽省宣城市绩溪县境内,全桥长562.705米。桥梁布置为四跨一联三向预应力混凝土变截面连续箱梁,其中5#~9#墩主跨布置为64m+116m+116m+64m,上跨既有线皖赣铁路、潥宁高速、安徽S215省道及扬之河。设计施工方法为挂篮悬臂浇筑,且6#墩为了不影响皖赣铁路的安全正常运行,故先平行于皖赣铁路进行T构的挂篮悬臂现浇施工,然后再跨铁路顺时针转体36°跨中合龙。6#墩转体梁下部有12根直径2.0m、长11.0m的桩基组成,承台形状是八边形,高度为6.5m,分为上下两层,下层高3.5m,上层3m高,上承台八边形施工中,预留50cm作为后浇带,待转体后,利用后浇带将上下承台浇筑形成整体。其中有1.6m高的转盘,安装转体球铰、撑脚、沙箱等转体设备,确保上部墩梁施工以及转体施工的安全。转体T构总长114m,其中0#节段长13m,使用支架法施工,其余15个节段使用挂篮对称悬臂浇筑施工,上部梁结构施工完成后,总重量达到8343吨。
扬之水特大桥全长562.705米,上跨既有线皖赣铁路、潥宁高速、安徽S215省道及扬之水河,是杭黄铁路项目唯一的转体桥,是项目控制性工程之一。该桥施工难度较大、安全风险较高,挂篮施工安全防护已成为施工的重难点,转动体两侧悬臂各长57m,转体时梁底距线路轨顶高度约12.45m,该转体梁距离皖赣铁路22.3m,梁体施工全程为营业线施工。进场以来,杭黄项目领导高度重视,超前谋划、科学组织,紧抓施工安全不放松,班子领导带领参建员工团结协作、顽强拼搏,发扬“特别能吃苦、特别能战斗、特别能奉献”的铁道兵精神,结合业主“三心三合”建设理念,加强环境保护措施,文明施工,克服施工难度大、征迁难、民事问题多等困难,按部就班,一步一个脚印,扎实前行,确保转体前施工、准备工作有序进行,确保了扬之水特大桥6#墩上跨皖赣铁路、安徽S215省道转体施工顺利进行,在大家的共同努力和见证下,安全完成了该桥6#墩转体36度的施工任务,为杭黄铁路顺利铺轨扫清了障碍。
目前,扬之水特大桥转体成功后,该桥剩余一跨现浇梁、两处对接合龙段及防撞墙、AB墙、遮板等的施工,参加人员斗志昂扬,全力组织施工,大家齐心协力为完成该桥的剩余工程而不懈努力。(王立栋)
