铁军铺轨战云桂 誓把天堑变通途(上)
铁路一线 2016-06-24 07:43:36 0浏览 作者:其中有砟线路174公里,含站线铺轨26公里张泉滨

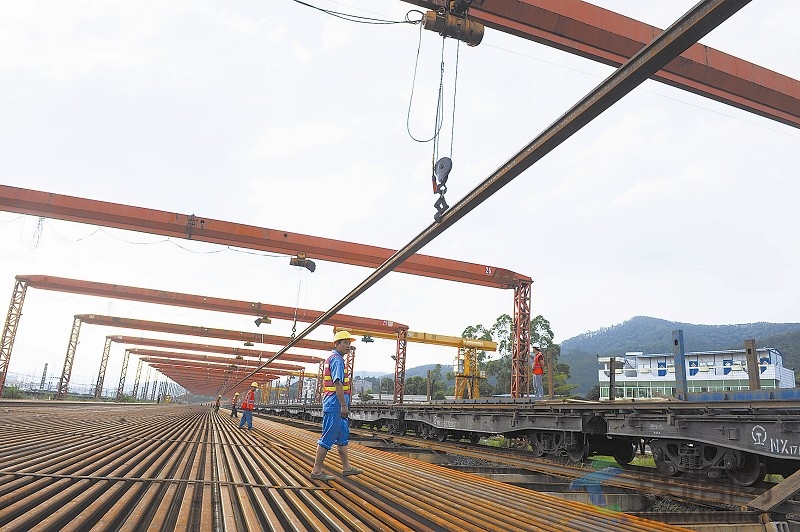

图一为项目部员工正在吊装钢轨。魏全钦 摄

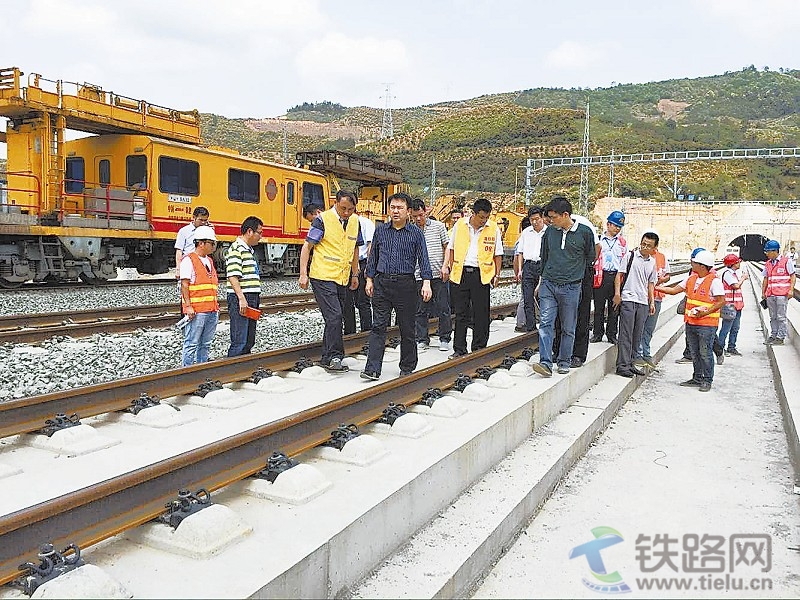

图二为云桂铁路公司广西公司董事长、总经理马侃彦 (前左四)一行在项目部施工现场检查铺轨情况。 朱新贺 摄
图三为项目部员工正驾驶铺轨机进行铺轨作业。 杜振珂 摄
云桂铁路 (又名南昆客专)是一条沿线多为艰险山区、地质条件极其复杂的铁路干线,全长707.23公里,其中广西壮族自治区境内274.67公里,云南省境内432.56公里,是我国铁路网规划中的重要组成部分,也是云南省境内里程最长、标准最高、覆盖区县最多、投资规模最大的铁路项目。
云桂铁路的建成将促进云南、广西多民族地区经济社会发展,同时也与沪昆、南广高铁以及渝昆、昆玉铁路相连,构成西南地区到泛珠三角和环北部湾的出海大通道。2015年底,云桂铁路南宁至百色段开通运营,全线预计2016年底开通运营。
5月30日,中铁十四局集团的铺轨机顺利到达革命老区云南省丘北县普者黑站,标志着广西百色至云南普者黑正线562公里双线提前铺通,为年底云桂铁路开通运营奠定了坚实基础!5月份,集团参建员工创造了30天铺轨326公里 (其中有砟线路174公里)的施工新纪录。
穿山越岭 铺轨施工面临考验
中铁十四局集团承担着云桂铁路百色至普者黑段双线约562公里、站线约26公里的铺轨等施工任务。他们需要铺设有砟轨道160公里、无砟轨道402公里,其中隧道80座、桥梁85座,桥隧比高达87.3%,有砟、无砟轨道过渡段16处。铺轨施工线路多为15‰以上大坡度,落差达1435米,高温涨轨严重。
集团五公司云桂铁路铺架项目部承担了这一重任。五公司是中国铁建股份有限公司铺轨架梁施工的 “排头兵”,具有年铺轨1500公里的施工能力,在国家重点铁路建设中成绩突出,2015年完成铺轨1046公里,占全国年铺轨里程8000公里的13%。双线铺轨562公里也是五公司近年来承担铺轨施工的最长线路。
2014年底,集团技术人员来到广西百色进行实地勘察。铺轨基地建设直接影响并决定铺架项目的工期和成本,但受各方面条件限制,铺轨基地最后选在既有百色站后山脚一块狭小地带,有效长度和宽度仅能满足长轨存放等基本需求,功能大打折扣,这与实际工程量及工期要求严重不匹配。
“当时,铺轨基地选址是不得已而为之的,百色站附近有多个项目同步建设,场地有限,而这块用地位于山脚处,上方密布铁路接触网和南方电网的高压电,紧邻既有百色站的右侧,而工程位于百色站左侧,项目部每次调车作业、轨料进出均需向车站要点施工,施工组织难度不言而喻。”项目部总工程师王国术回忆道。
广西百色地处亚热带盆地,三面环山,夏天气温很高。云南属于低纬度高原气候,独特的地理环境造就独特的气候特点,多雨及日温差大,有“这边下雨那边晒,四季服装同穿戴”之说,有时昼夜温差超过20摄氏度。而温度高、温差大会导致涨轨,极易引发作业车辆脱轨。列车在这种环境下运行,就像走钢丝一样。
中国铁路总公司工程管理中心对云桂铁路各施工节点进行了梳理,联调联试时间提前,工期压力大增,站场及路基施工又受异常天气影响不能按计划交接,同时长大隧道地质变化情况复杂,隧道内频现大型溶洞,控制性工程时间节点一再调整。云桂铁路公司多次调整铺轨节点,增加了建设者的压力。项目部5月底要完成双线铺轨至普者黑,6月底完成上砟整道,7月底完成精调,8月中旬开始联调联试,任务已明确,后门已关死。留给项目部的铺轨时间很紧张,确保节点工期无疑又是一次严峻的考验。
兵马未动,粮草先行。道砟与钢轨的生产组织和运输供应是制约铺架施工的关键因素。昆明铁路局管内有多条铁路计划在年内开通,云桂铁路、沪昆高铁云南段、汉孝铁路等数条铁路同时进入铺轨阶段,这就使道砟、钢轨的需求在同一时间段内大增,出现了 “僧多粥少”现象。
项目部管段在云桂铁路中段,位于云南省东南部欠发达地区,交通相对闭塞,资源补给相对不足。施工要求的特级道砟材质仅少数辉绿岩矿山满足要求,而铁路沿线多石灰岩和风化岩。同时,道砟市场出现哄抬价格现象,给项目部道砟的生产组织、运输供应带来了较大影响,
项目部面临一嘲高考”。4月底,项目部无砟道床施工完毕,全面具备铺轨条件。5月,项目部铺轨作业须完成326公里 (其中有砟线路174公里,含站线铺轨26公里),无砟有砟过渡段达16处之多。云桂公司领导多次组织参建单位召开现场会,倒排工期,科学调整节点。中铁十四局集团成立了以副总经理薛峰为组长的督导组,五公司执行董事、党委书记李方东和总经理周建芳选派精兵强将赶赴一线,项目部班子成员靠前指挥,分工盯控现场,集中一切优势资源,层层分解计划,详细制订施工方案,确定目标责任,坚决打赢这场攻坚战。
迎难而上 创造条件破解难题
艰难困苦,玉汝于成。项目部全体员工积极主动,迎难而上,创造条件破解各种施工难题。
准确掌握线下进度,及时调整计划。复杂的地质条件、持续的阴雨天气使站前隧道、路基施工不能按计划交付。项目部紧盯线下施工进度,及早做出预判,计算施工进度,从而得出铺轨施工的理论工期,对铺轨投入的人力、机械进行调整,及时优化铺轨方案。项目部对可能出现的交付延后情况提出了预案,提前增加资源配置,配合业主及时调整施工计划,采取更为积极的管控措施。
铺轨紧跟线下,赢得各方支持。面对站前施工交付存在的不确定因素,项目部明确了紧跟线下、赢得支持的工作思路,只要线下施工单位能够提供500米长钢轨的距离,就要把这500米钢轨铺下去。隧道施工极其困难,铺轨作业时断时续。然而,铺轨作业始终紧紧跟随,得到了线下施工单位的支持,在14公里多的红石岩隧道中每天铺轨进度达2公里。项目部从前期砟场建场到投入生产等过程占用了较多的时间,导致道砟生产、供应工作滞后,大量道砟需在短时间内生产、运输,不可避免要产生矛盾。为此,项目部与地方政府、相关部门积极沟通,及时解决道砟的生产供应问题,对工期没有产生大的影响。
机动调整计划,精心编制方案。线下施工交付工期逐渐明朗,项目部面临着要在一个月内完成铺轨326公里的艰巨任务。调整施工方案、确保计划实施、形成高效组织、调配利用资源、实现无缝对接,成了项目部的必然选择。 “配足资源,占满空间,铺满时间。”薛峰如是说。数十台挖掘机、汽车吊等机械设备进入有砟线路段。项目部将线路分为若干段,80天内完成了17万立方米道砟的摊铺、19万根轨枕的布设任务。
全面创新改造,确保提质增效。通过对履带车、牵引车的改造,项目部为铺轨作业经过车站 “加速”。项目部维修队在副经理李杰的带领下,为牵引车加装了液压起落和轨道行走设备。牵引车通过道岔时安全稳定、省时省力,过道岔时间缩短了一半。
加工长轨运输支架,为铺轨作业提高 “载弹量”。项目部加工了可以装载12公里钢轨的可拆装式大列运输支架,既可以装12公里钢轨,也可以拆成两列6公里的。在一个运输周期内,项目部尽可能满足铺轨需要,不但节省了运输占用线路的时间,而且给其他工序留下更多的时间,大大节省了空列和重列转换的时间。
设计制作轨枕夹具,助推铺轨作业面展开。在充分了解了ⅢC型轨枕的构造特点之后,项目部技术攻关小组设计发明新型夹具,在均配备4名工人的情况下,一天8小时,使用新型夹具可以装卸2240根轨枕,而使用传统吊具只能装卸960根。
铺轨基地龙门吊改造,为铺轨作业加快 “弹药装卸”。项目部对龙门吊的变速箱进行调整更换,并对龙门吊跨距调整,提高龙门吊的运行速度,使其适应铺轨基地的需要。项目部还为所有龙门吊加装防雨罩,并对总控室进行改造,进一步提高了运行效率。
项目部还对道砟场生产线等设备进行系列改造,确保小雨时能照常生产,大雨过后随即开始施工,提高了产能,单条生产线由日产道砟1500立方米提高到2000立方米。
